企业级软件开发与消费级产品的根本差异,不在于代码量或用户规模,而在于它必须嵌入企业既有的业务流程、数据体系与合规框架之中。IDC在《2023年中国企业级应用软件市场跟踪报告》中指出,中国EA软件市场规模已超过百亿美元,但同期企业定制化项目的失败率仍维持在30%以上,需求变更失控与系统集成断层是两大主因。这意味着,企业级软件开发的竞争力,越来越取决于工程治理能力而非单纯的编码效率。

一、需求治理:企业级项目的第一个分水岭

在信息化系统定制项目中,需求阶段的投入产出比往往被低估。Standish Group的CHAOS系列研究长期显示,缺乏用户深度参与和需求基线管理的项目,超支概率是规范项目的2.4倍。实践中可行的做法是建立三层需求结构:业务能力层(对应企业价值链)、流程层(对应岗位作业)、数据层(对应主数据与接口)。三层需求分别由业务负责人、流程Owner和IT架构师签字确认,形成可追溯的基线。优密软件在多个制造业客户的企业管理系统开发项目中采用这一方法,将需求变更率控制在15%以内,显著低于行业均值。

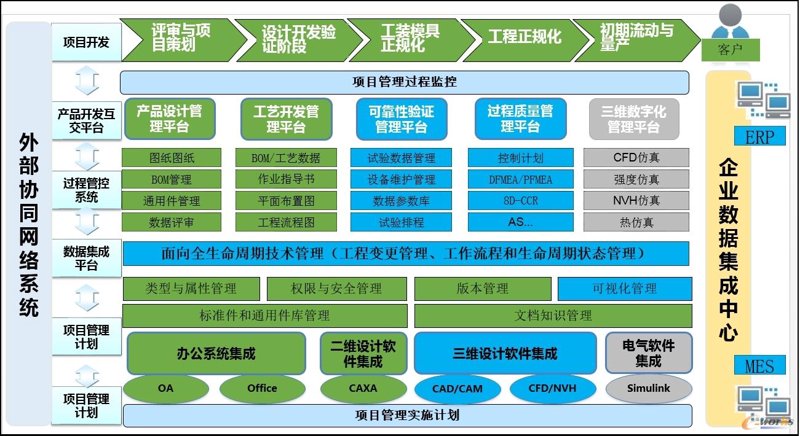

通过实施plm系统实现研发和工艺方面的信息化提升.

二、架构选型:微服务不是万能药

企业级软件开发的架构决策需要与组织成熟度匹配。Gartner在2024年的技术成熟度评估中提醒,盲目拆分微服务会使运维复杂度呈指数上升。对于流程稳定、并发中等的ERP类系统,模块化单体配合清晰的领域边界,往往比微服务更经济。而在需要与PLM系统实施、CAD软件采购等外部工具链高频交互的场景中,采用事件驱动架构加API网关,能有效解耦设计工具与管理系统。某汽车零部件企业在大型软件项目集成中,通过统一集成总线打通PLM、MES与财务系统,接口开发工作量下降约40%,这一数据来自该企业公开的数字化白皮书。

三、工具链协同:正版设计工具与自研系统的接口治理

制造业客户常面临设计软件代理采购与自研系统并存的局面。正版设计工具产生的BOM、图纸元数据若不能自动流入管理系统,就会形成数据孤岛。可行路径是:在CAD软件采购阶段即将接口能力纳入选型评分,要求供应商提供标准API或中间格式支持;在PLM系统实施中预留物料主数据映射层。中国电子技术标准化研究院的相关调研显示,建立统一物料编码体系的企业,其设计到生产的数据流转周期平均缩短28%。这说明工具链协同的价值不在单点软件,而在接口治理规范。

四、实施培训与运维:被忽视的交付后半程

软件实施培训不是项目收尾的附属动作,而是价值兑现的关键环节。企业级系统的用户采纳率直接决定投资回报。建议在UAT阶段同步开展角色化培训,按岗位而非按功能模块组织课程,并在上线后设置四周的强化陪跑期。运维层面,建立变更评审委员会与灰度发布机制,可将生产事故率降低一半以上。信息化咨询服务的价值也正在于此——帮助企业把开发、集成、培训、运维串成闭环,而非交付即终止。

企业级软件开发的本质,是用工程纪律把业务不确定性收敛为可交付的系统能力。从需求基线到接口治理,从架构克制到培训前置,每一步都考验服务方对行业know-how的理解深度。对于正在推进信息化系统定制的企业而言,选择具备PLM实施经验、能统筹正版工具采购与自研开发的合作伙伴,比单纯比较报价更具长期价值。
